Зовсім скоро Київ розквітне яскравими та соковитими барвами фруктових дерев та ароматних бузків. І «Нова Англія» одягне вишукане вбрання із зелених галявин, яке прикрашатимуть самшит, ялиці та прекрасні весняні квіти.
А наразі ми звітуємо про хід будівництва «Нової Англії» станом на 15 березня 2018 року.
65% квартири у будинку «Ліверпуль» вже перевірено спеціальною комісією для їх передачі інвесторам. На даному етапі продовжуються внутрішні оздоблювальні роботи: майже завершено облицювання стін МЗК клінкерною плиткою, роботи виконані на 95%; на фінальній стадії влаштування гіпсокартону МЗК – виконання на 95%; завершено укладання плитки на підлогах поверхів, будівельники вже приступили до оздоблення стін та вже влаштовують плитку на підлозі сходових клітин. На даній стадії будівництва проводяться підготовчі роботи під влаштування вхідних груп 1-го та 2-го під’їзду.
Завершується монтаж ліфтів, а саме: монтаж двигунів та лебідок – роботи виконані на 90%.
У будинку «Кембрідж» на фінальній стадії встановлення огородження покрівлі (90% виконання), завершено утеплення зовнішніх стін терас на 14-му поверсі, також утепляються сходові марші та проводяться підготовчі роботи до влаштування плитки та гіпсокартону в МЗК. Триває встановлення поручнів на сходових маршах, роботи виконані на 50%.

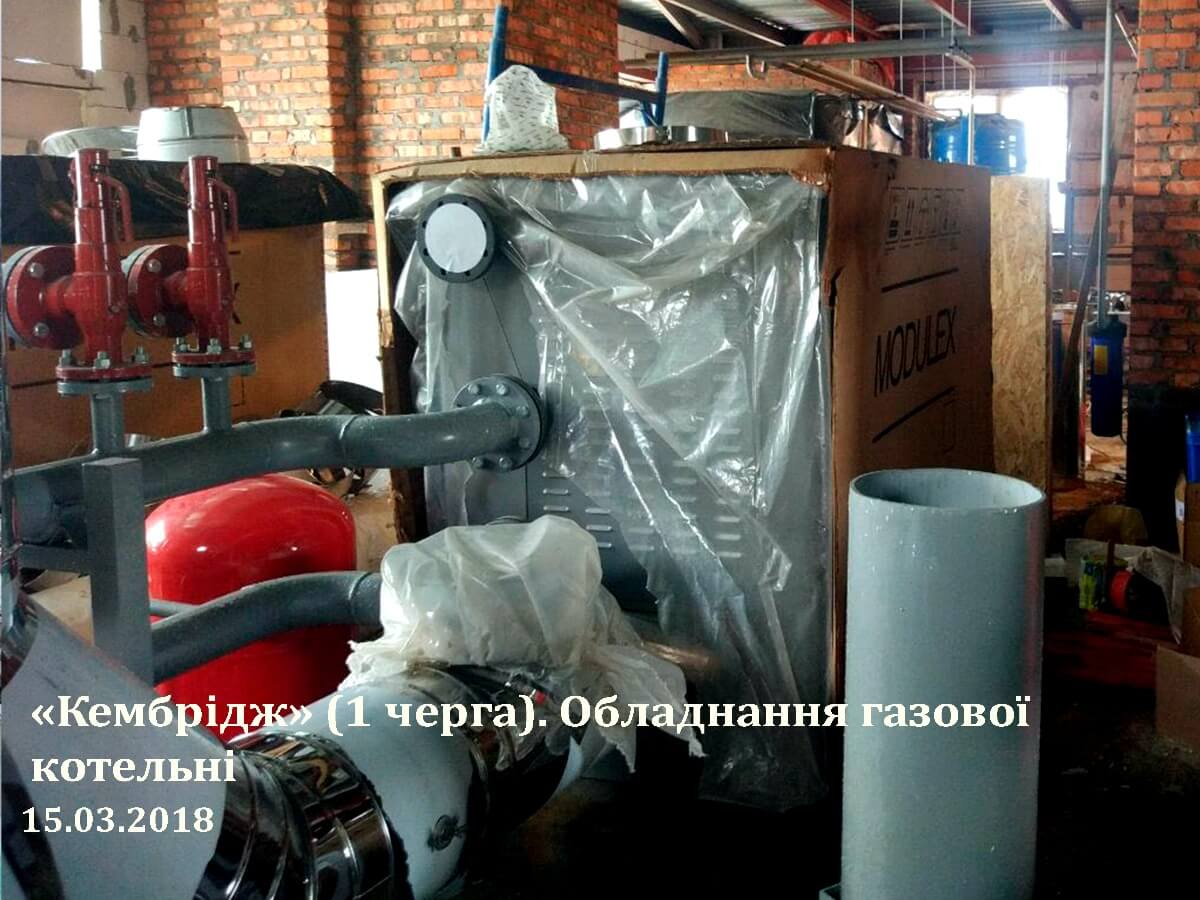

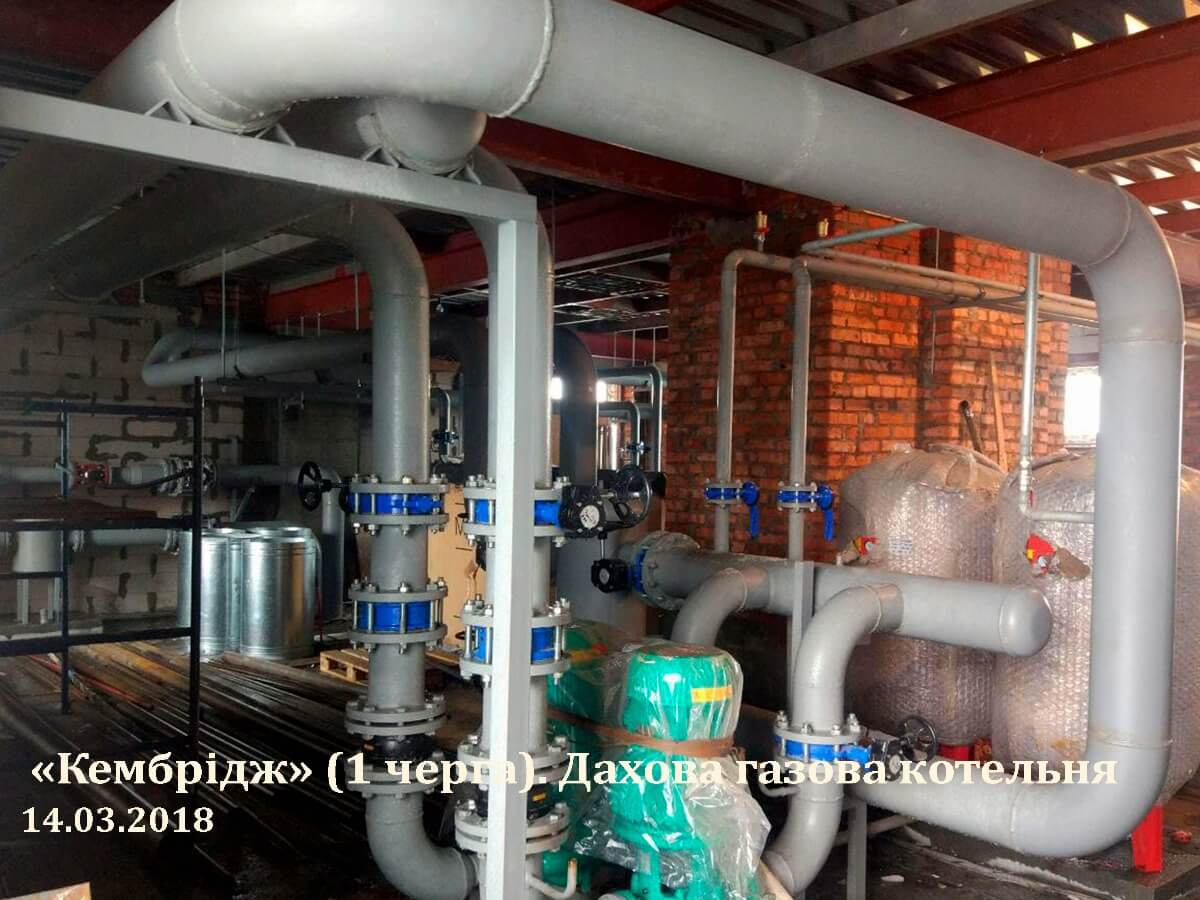

Тривають ремонтно-оздоблювальні роботи технічних приміщень, наразі на 70% виконано утеплення стін технічного приміщення, а також йде утеплення стін газової котельні, роботи тут завершено на 50%.
Продовжується перевірка готовності об’єктів нерухомості для їх передачі інвесторам, яку проводить спеціальна комісія.
У будинку «Оксфорд» працюють над влаштуванням гіпсокартону в МЗК з 6-го до 9-го поверху, наразі роботи виконано на 15%, також утепляються сходові марші, готовність – 20%. Триває монтаж радіаторів в МЗК, роботи виконані на 50%, у квартирах радіатори вже встановлено. В процесі виконання роботи з оздоблення технічних приміщень ІТП та електрощитових у підвальній частині будівлі.
Триває встановлення огородження балконів – наразі роботи виконано на 80%.
Будинок «Брістоль» (2-га черга будівництва) «виріс» іще на один поверх. Станом на 15.03.2018 зведено 6 поверхів двох секцій будинку. Також у будинку проводяться роботи з мурування перегородок з першого до третього поверху.
А в будинку «Бірмінгем» (також 2-га черга) завершено бетонування стін підвалу 2-ї секції. У цій самій секції працюють будівельники над гідроізоляцією стін підвалу – роботи тут виконано на 30%.Триває бетонування стін підвалу 3-ї секції, наразі роботи виконані на 40%.
